5月7日開始,德昌峨鐵公司聚焦電站運行薄弱環節,以線路、機組技術改造為核心,同步推進電站溝渠清理、溝渠防洪排沙系統、高低壓設備檢修等專項工作,全面排查治理安全隱患,為企業電力系統安全穩定運行筑牢堅實屏障。
行動前,公司組織專業技術人員對電站線路、機組設備、溝渠排水系統及高低壓配電設施開展了 “拉網式” 排查,建立問題臺賬,明確整改措施、責任人和完成時限,確保隱患治理閉環管理。

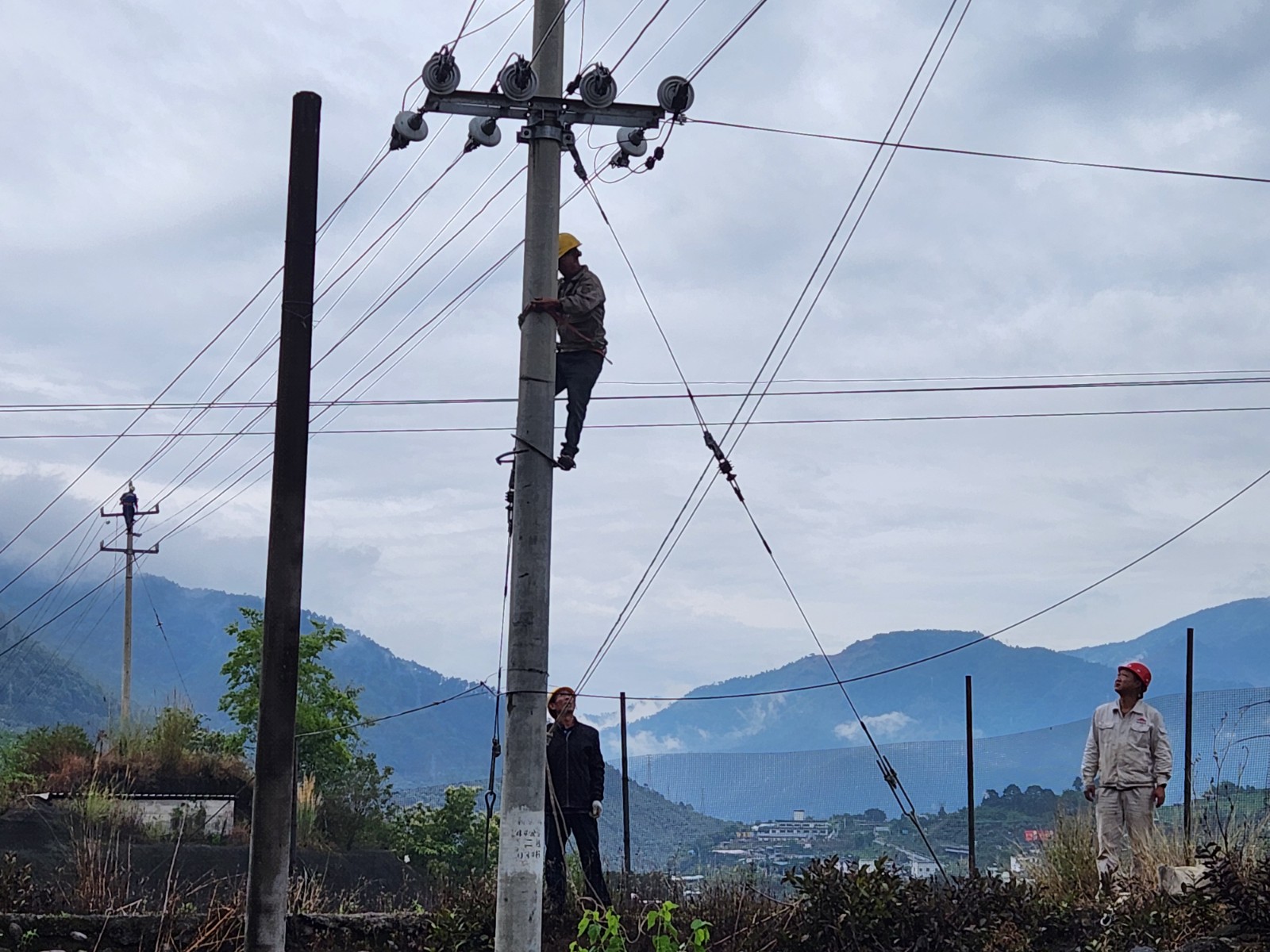

線路與機組技改施工現場,技術人員頂著高溫,對老舊線路進行更換升級,優化線路走向,消除線路老化、絕緣降低等問題,總計更換線路2.8公里,更換橫擔、拉筋、瓷瓶等50余處;同步對發電機組關鍵部件進行檢修維護,修復更換磨損導葉和轉輪,調試設備運行參數,提升機組發電效率與運行穩定性。作業人員分工協作、配合默契,嚴格按照施工規范操作,確保技改工作高質量推進。

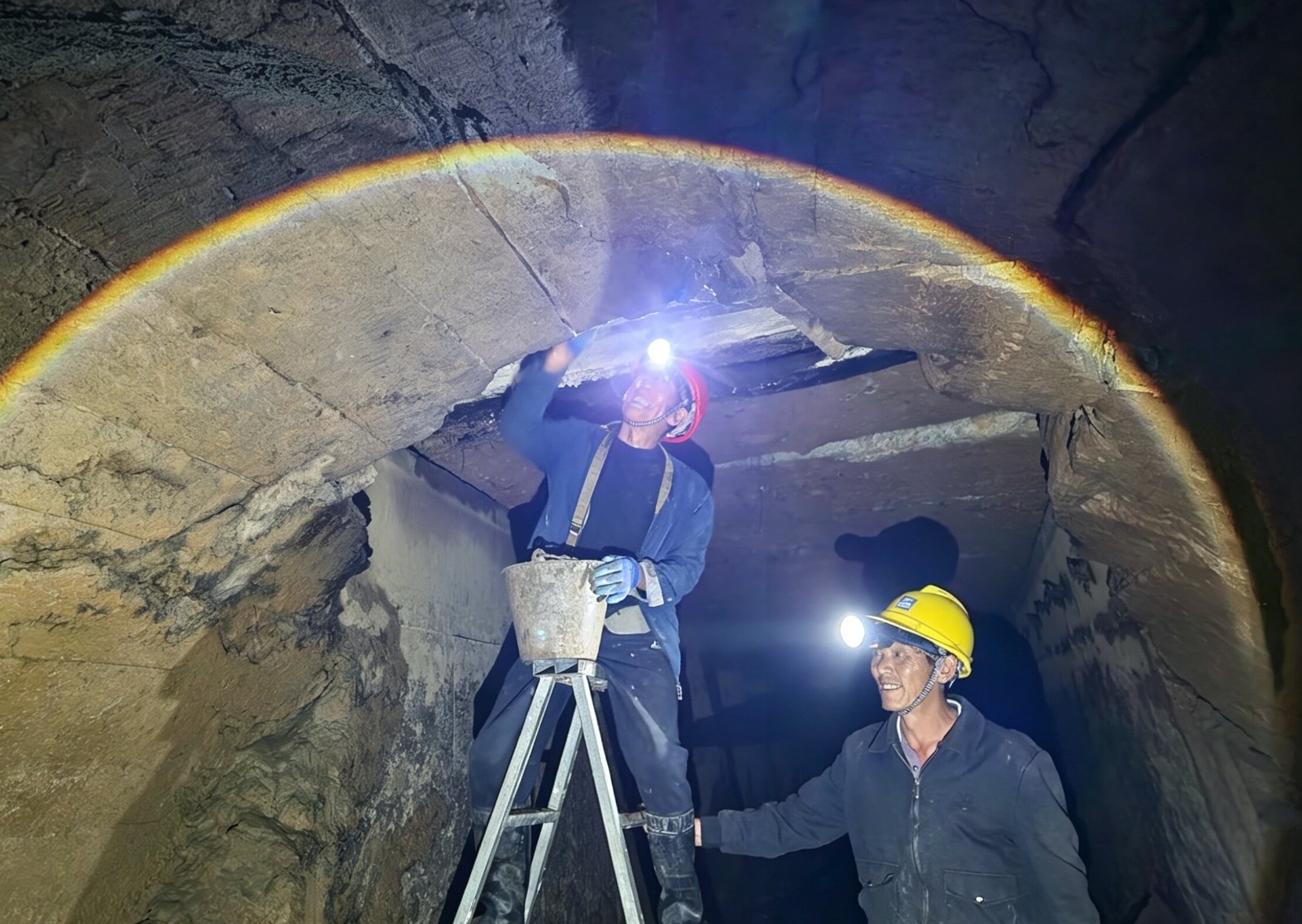

在電站溝渠清理現場,工作人員克服溝渠空間狹窄、環境潮濕、雜物淤積等困難,借助頭燈照明,采用人工清理與機械輔助相結合的方式,對溝渠內的淤泥、石塊及漂浮雜物進行全面清理,對30余處存在滲漏的堡坎進行補漏,對2處防洪排沙系統進行檢修,消除汛期溢水等安全隱患。清理過程中,作業人員嚴格遵守有限空間作業安全規范,落實通風、監護等安全措施,保障作業安全有序推進。
電站高低壓設備清理與檢修工作也同步開展。工作人員對變壓器、配電柜、斷路器等高低壓設備進行除塵、除銹、緊固接線端子,檢查設備絕緣性能與保護裝置靈敏度,及時更換老化破損的電氣元件,消除設備運行隱患。針對戶外變壓器等設備,工作人員還對設備基礎、防護設施進行了加固維護,確保設備安全可靠運行。
截止5月15日,僅跨越G5高速永郎出口處10千伏國網線路100米未更換外,其余8.4公里10千伏輸配線路已完成全部絕緣化改造。下一步,德昌峨鐵公司將建立常態化隱患排查治理機制,持續加強電站設備運維管理,定期開展線路巡檢、設備檢修與溝渠清理工作,不斷提升電力系統安全穩定運行水平,為企業生產經營提供可靠的電力保障。
